BUUU Group Limited (Nasdaq: BUUU) firmó un acuerdo definitivo para adquirir el 60% de Brightray Science Inc., proveedor de soluciones de centros de datos modulares prefabricados y totalmente integrados. Una vez completada la operación, Brightray pasará a ser una filial consolidada de BUUU y la compañía tiene la intención de trasladar su sede central a Singapur.
La contraprestación combinará acciones ordinarias clase A de BUUU de nueva emisión, valuadas a un precio fijo de US$ 20,00 por acción, y un pagaré convertible en hasta 10 millones de acciones de BUUU. Ese instrumento prevé ajustes en función de los resultados financieros de Brightray, medidos por su beneficio neto anual auditado posterior al cierre, y establece un límite de participación efectiva del 19,99% del total de acciones en circulación de BUUU.
Tras el cierre, los vendedores conservarán el 40% de Brightray y BUUU tendrá una opción de compra para adquirir la participación restante durante el período de tres años posterior al cierre. Se estima que los actuales miembros de la dirección y el Directorio de BUUU seguirán en sus cargos, y Bin Wang, fundador de Brightray, se incorporará como director ejecutivo y codirector general. La transacción queda sujeta a condiciones habituales de cierre y a autorizaciones regulatorias.
Infraestructura y plazos de entrega
En el encuadre de la operación, BUUU planteó que la capacidad de suministro, y no la demanda, limita el ritmo de expansión de la inteligencia artificial. En ese marco, la dirección de la compañía sostuvo: “En la era de la IA, el cuello de botella no son los chips, sino los edificios, la energía y la refrigeración”, dijo la dirección de BUUU.
Brightray fabrica, integra y prueba más del 90% de una instalación en su propia fábrica, lo que reduce el plazo de entrega de 18–36 meses a 6–9 meses. Además, la empresa destacó que un mes de retraso en una instalación de 60 MW puede costar unos US$ 14,2 millones.
La plataforma opera con tres modalidades de entrega: FPD (prefabricación completa, bloques de 15 a 50 MW en seis a nueve meses), IPD (prefabricación de interiores, aproximadamente de siete a 14 meses) y CPD (en contenedores). La planta de fabricación certificada según norma ISO tiene 126.000 m² y una capacidad anual de 300 MW.
Proyectos y financiamiento

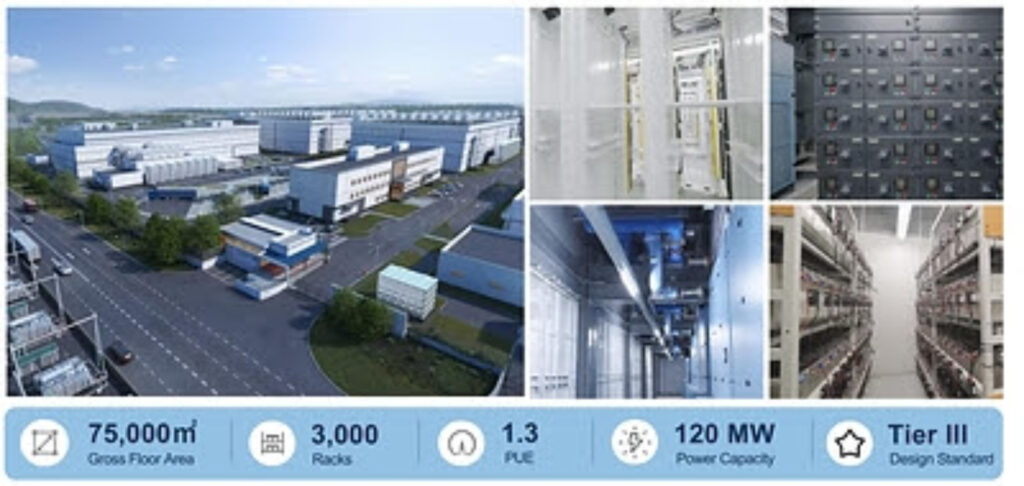

Entre los proyectos mencionados figura el campus Sedenak Tech Park de 120 MW en Johor (Malasia), que suministra 70 MW a clientes del sector de Internet y la nube; los primeros 20 MW se construyeron en ocho meses y está prevista una ampliación de 50 MW.
En paralelo, BUUU firmó acuerdos de colocación privada con determinados inversores que, junto con un posible ejercicio en efectivo de warrants en circulación a US$ 10,00 por acción, podrían generar ingresos brutos totales por más de US$ 60 millones. Los fondos se destinarán a financiar la ampliación de la capacidad y las necesidades de capital circulante. En ese marco, Wang afirmó: “Hemos conseguido que el centro de datos sea una de las partes más rápidas de la IA”, dijo Wang.
